Die Transporte der Großkomponenten (Stahlsektionen und Rotorblätter) von der Umladefläche in Oberwinden bis zu den Anlagenstandorten Rotzel (Biederbach) und Bildstock (Gutach-Siegelau) über die Unterspitzenbacher Straße, Katzenmoos, und die Biederbacher Straße zum Windpark werden tagsüber durchgeführt. Die Verkehrssperrungen können in den überwiegend betroffenen Bereichen umfahren werden.*
Aktuelle Planung (kurzfristige Änderungen möglich)
Montag, 10.08.: ab ca. 09:00 Uhr
SPMT-Transport Rotorblatt 2/3 von der Umladefläche zum WP Rotzel
Montag, 10.08.: ab ca. 09:00 Uhr
Transport Stahlsektion 1/3 von der Umladefläche zum WP Rotzel
Montag, 10.08.: ab ca. 19:00 Uhr
Transport Stahlsektion 2/3 von der Umladefläche zum WP Rotzel
Dienstag, 11.08.: 9:00 Uhr
Leerfahrt SPMT vom WP Rotzel zur Umladefläche
Mittwoch, 12.08.: ab ca. 09:00 Uhr
SPMT-Transport Rotorblatt 3/3 von der Umladefläche zum WP Rotzel
Donnerstag, 13.08.: ab ca. 09:00 Uhr
Leerfahrt SPMT vom WP Rotzel zur Umladefläche

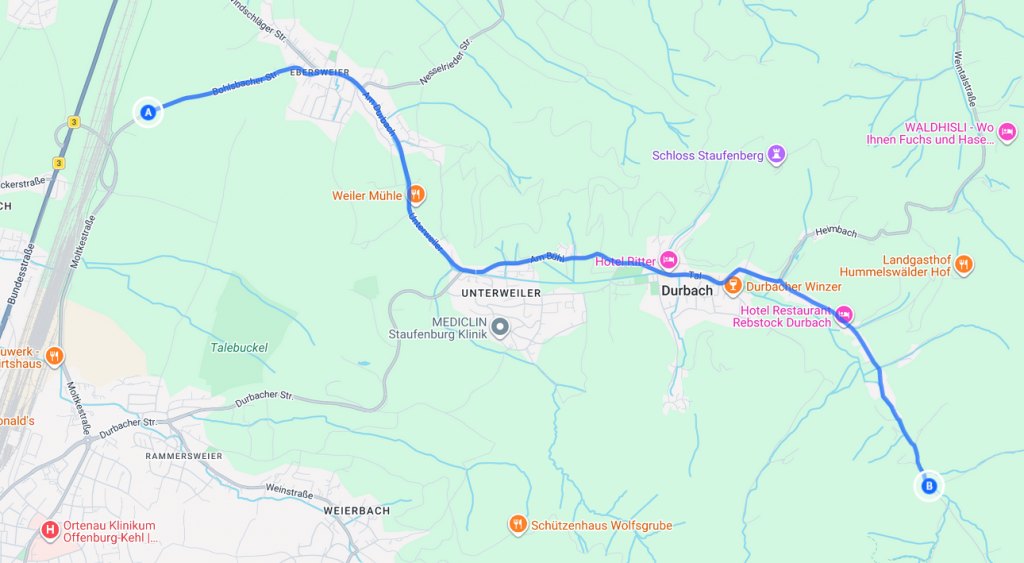

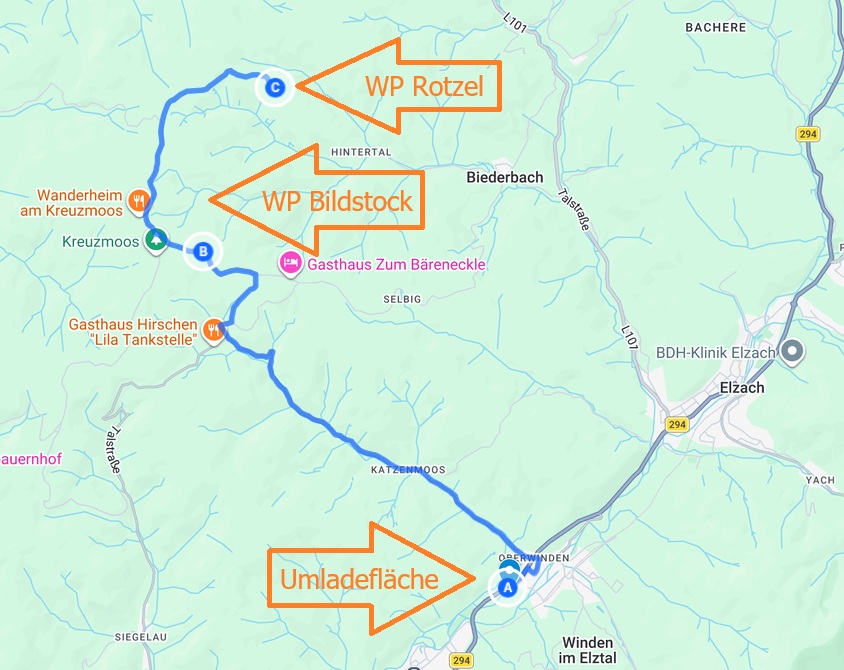

Transportweg Umladefläche Oberwinden – Windradstandorte Rotzel (Biederbach) und Bildstock (Gutach-Siegelau)

*Weitere Hinweise
- Die Leerfahrten der SPMT vom Windpark zur Umladefläche werden zeitnah kommuniziert. Aufgrund des oft nur schwer vorhersehbaren Baubetriebs lassen sich die genauen Rückfahrtzeiten nicht immer akkurat planen. Zwischen 16:00 und 19:00 Uhr findet keine Fahrt statt. Wir bitten um Verständnis und erhöhte Vorsicht – vielen Dank!
- Die SPMT-Fahrt von der Umladefläche bis zu den Windparks dauern mehrere Stunden.
- Die Begleitfahrzeuge werden in regelmäßigen Abständen den SPMT stoppen und den angestauten Verkehr abfließen lassen.
- Alle Transporte sind mit Polizei und Notfalldiensten abgesprochen; bei Blaulichteinsatz werden die Begleitfahrzeuge frühzeitig informiert und der SPMT wird schnellstmöglich eine Vorüberfahrt ermöglichen.
